江苏如皋九华镇300污水设施开工项目

江苏如皋九华镇作为长江北岸平原工贸型乡镇,300 吨一体化污水处理设施项目是当地 “城乡污水治理攻坚” 的核心工程 —— 建成后将覆盖集镇区及 6 个行政村,解决 5.2 万居民生活污水与 20 余家中小企业配套废水的处理难题。为确保项目开工后高效推进、规避现场风险,我司从 “前期勘察、土建筹备、设备预制、手续协调” 四大维度,提前 2 个月完成全流程准备工作,为项目顺利开工筑牢根基。




一、前期勘察:精准掌握场地 “家底”,定制适配方案

开工前的核心前提是摸清场地 “底细”—— 九华镇项目场地位于集镇区东侧(原闲置地块),紧邻如海河支流,周边分布连片农田与居民住宅,且地下埋有自来水、电力、通信等老旧管线,勘察工作需兼顾 “地质特性、环境影响、管线安全” 三大重点:

  1. 地质与水文勘察:联合第三方勘察机构,采用 “钻孔取样 + 原位测试” 方式,在场地内布设 12 个勘察孔(深度 8-10 米),探明土层结构为 “表层素填土(厚 1.2-1.5 米)+ 粉质黏土(厚 3-4 米)+ 粉土(厚 2-3 米)”,地下水位埋深 1.2-1.5 米(雨季易上升)。据此确定基坑开挖需采用 “钢板桩支护 + 井点降水” 方案,避免基坑坍塌或积水;

  1. 地下管线探测:使用 RD8000 管线探测仪对场地及周边 50 米范围进行全覆盖扫描,绘制出清晰的 “管线分布图”—— 发现场地西侧埋有直径 300mm 的市政给水管(距拟建基坑仅 3 米)、北侧有 10kV 高压电缆(埋深 0.8 米),后续土建施工需针对性设置 “管线防护区”,禁止重型机械碾压;

  1. 环境影响预判:考虑到场地紧邻居民住宅(最近仅 15 米)、东侧为如海河支流,提前制定 “施工降噪方案”(如选用低噪音挖掘机、限定作业时段为 8:00-18:00)、“防扬尘措施”(场地周边设 2 米高防尘围挡、配备雾炮机),同时在河边布设 3 个水质监测点,开工前留存 baseline 数据,避免施工对水体造成影响。

二、土建筹备:聚焦 “设备适配 + 风险防控”,细化施工方案

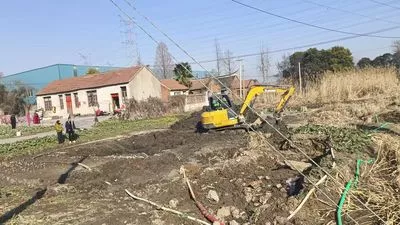

项目核心设备为 “18 米长 ×6 米宽 ×4.5 米高” 的一体化污水处理设备(拆解为预处理、MBR 反应、深度处理 3 大模块),土建筹备需围绕 “设备安装需求” 与 “场地限制” 精准设计,关键筹备环节如下:

  1. 基坑专项设计:根据一体化设备尺寸,确定基坑开挖尺寸为 “20 米长 ×8 米宽 ×5.2 米深”(预留设备安装操作空间),支护方案选用 “拉森 IV 型钢板桩”(桩长 9 米,入土深度 3.8 米),降水方案采用 “环形井点降水”—— 在基坑周边布设 16 口降水井(深度 12 米),配备 2.2kW 潜水深井泵,确保开挖前地下水位降至基坑底以下 0.5 米;

  1. 场地平整与分区规划:提前完成场地 “三通一平”(通水、通电、通路 + 场地平整):

  • 清除场地内建筑垃圾与杂草,用压路机将场地碾压密实(压实度≥93%);

  • 划分 “施工区、材料堆放区、设备预制临时存放区、项目部” 四大功能区 —— 材料堆放区(150㎡)靠近基坑边缘,便于钢筋、混凝土运输;设备存放区(200㎡)铺设 10cm 厚碎石垫层,避免设备模块受潮;

  • 修建宽 6 米的施工临时通道(连接集镇主干道),路面铺设 20cm 厚 C20 混凝土,满足大型运输车辆(如 25 吨汽车吊)通行需求;

  1. 土建材料与机械筹备:提前完成主要材料采购与检测 —— 钢板桩(9 米长,共 80 根)、HRB400E 钢筋(Φ12-25mm)、C35 商品混凝土(抗渗等级 P6)均已到场并送检合格;施工机械(PC200 挖掘机 2 台、25 吨汽车吊 1 台、井点降水设备 16 套、混凝土输送泵 1 台)完成进场调试,操作人员均持证上岗。3.jpg

三、设备预制与验收:工厂提前生产,规避现场延误

一体化设备是项目核心,为避免 “现场等设备” 导致工期延误,开工前已在我司富阳生产基地完成 “预制 - 检测 - 拆分” 全流程,关键筹备动作如下:

  1. 设备模块化预制:根据现场运输与吊装限制,将 300 吨一体化设备拆解为 3 大模块:

  • 预处理模块(长 6 米 × 宽 6 米 × 高 4.5 米):集成格栅、隔油池、调节池;

  • MBR 反应模块(长 8 米 × 宽 6 米 × 高 4.5 米):包含 AO 生物池、MBR 膜组件、曝气系统;

  • 深度处理模块(长 4 米 × 宽 6 米 × 高 4.5 米):涵盖高效沉淀池、消毒池、回用泵组;

预制过程中严格把控质量 —— 罐体采用 8mm 厚 Q235 钢板焊接,焊缝经 “渗透检测(PT)” 合格;MBR 膜组件选用 PVDF 材质,提前进行通量测试(确保≥15LMH);

  1. 设备配件与控制系统预装:提前采购并预装核心配件 —— 潜水排污泵(流量 30m³/h,扬程 15m)、罗茨风机(风量 12m³/min)、PLC 智能控制柜(带 4G 远程监控功能)均已安装到位,通电测试显示 “设备运行参数正常、远程数据传输稳定”;

  1. 出厂验收与运输规划:联合九华镇政府、监理单位开展出厂验收,重点核查 “设备尺寸偏差(≤±5mm)、密封性(满水试验无渗漏)、配件完整性”,验收合格后出具《出厂验收报告》;同时规划运输路线 —— 从富阳基地经 G60 高速至九华镇,全程 380 公里,选用 3 辆 17.5 米平板车(每车运输 1 个模块),提前与高速管理部门、九华镇交警协调 “超限运输许可” 与 “现场卸车时段”。



四、手续协调:打通 “政企村” 沟通链路,扫清开工障碍

乡镇项目开工前需妥善处理 “手续审批” 与 “民生协调”,避免因纠纷延误工期,具体筹备如下:

  1. 合规手续办理:已完成《建设工程规划许可证》《建筑工程施工许可证》办理,项目环评备案(编号:苏环备〔2025〕3206820015 号)、水土保持方案审批均通过;同时与如皋市供电公司协调 “施工临时用电”(申请 315kVA 变压器 1 台,已安装到位)、与自来水公司对接 “施工用水接驳”;

  1. 村民与企业协调:联合九华镇政府开展 “入户沟通”—— 针对场地周边 23 户村民,明确 “施工时段(避开农忙与夜间)、扬尘噪音防控措施”,签订《施工扰民补偿协议》;针对周边 3 家机械企业,提前告知 “施工期间临时绕行路线”,避免运输车辆影响企业货运;

  1. 监理与安全筹备:确定第三方监理单位(如皋市工程建设监理有限公司),开工前组织 “监理交底会”,明确土建、设备安装的质量控制点;同时完成施工安全备案,现场布设 2 米高彩钢围挡(总长 150 米)、悬挂安全警示标志 30 块,对 56 名施工人员开展 “三级安全教育” 并考核合格。

筹备成效:万事俱备,为开工 “保驾护航”

截至开工前 3 天,项目已实现 “四个到位”:场地勘察数据到位、土建方案与材料到位、一体化设备预制验收到位、手续与协调工作到位。此次筹备工作充分结合九华镇 “平原地形、农田环绕、管线复杂” 的地域特点,针对性解决 “基坑降水、设备运输、民生协调” 三大核心问题,不仅为项目后续 6 个月的施工周期奠定坚实基础,更确保开工后能快速进入 “土建开挖 - 设备吊装 - 管网对接” 的高效推进阶段,为九华镇早日实现 “污水全处理、水质达标准” 的环保目标筑牢前置保障。


杭州富宇泽环保科技有限公司
Hangzhou Fuyu Ze Environmental Protection Technology Co., Ltd.

  电  话:400-835-6877

                   0571-63371995

       传   真:0571-63373132

  邮 箱:fuyuzehuanbaokeji@163.com

                     fyzhbkj@126.com

  地 址:杭州富阳区富春街道湖塍村

扫一扫 查看手机网
